Cập nhật thi công Nhà máy Điện gió Thái Hoà
Trên công trường Nhà máy Điện gió Thái Hoà, Tập đoàn Thái Bình Dương cùng các nhà thầu đang tập trung chuẩn bị cho các công đoạn dựng trụ điện gió, đảm bảo tiến độ chung của dự án để chào mừng kỷ niệm 20 năm thành lập Tập đoàn. Tính đến ngày 25/6, đã có chín đốt trụ đầu tiên được dựng, riêng trụ số 4 đã hoàn thành hai đốt.

Công tác dựng đốt trụ đầu tiên
Ba bộ cánh quạt, cũng như các phần đốt trụ hiện đã được vận chuyển an toàn về công trường, Ban Điều hành công trường Điện gió Thái Hòa đang tiếp tục làm việc cùng Cảng Quốc tế Vĩnh Tân, để đưa ra giải pháp, đồng thời đảm bảo thời gian cho chuyến tàu thiết bị thứ hai cập cảng.

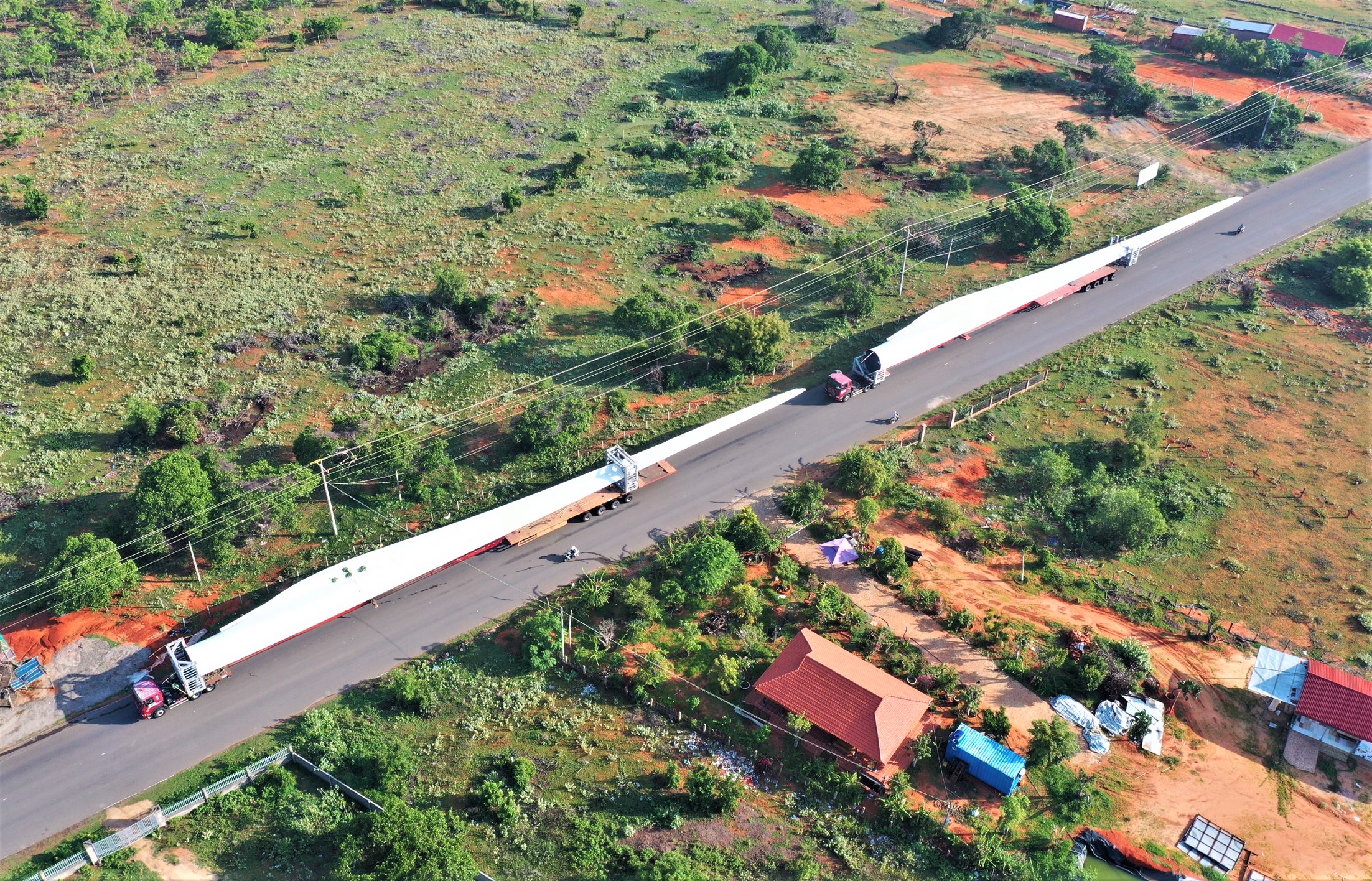

Vận chuyển cánh quạt về công trường

Bên cạnh đó, nhà điều hành, tuyến đường dây, cũng như công tác đặt ống, làm mương nước cũng đang từng bước hoàn thiện.
