Báo Đầu tư - Tiến độ thần tốc tại Nhà máy Điện gió Thái Hòa
10/09/2020
Sau gần 2 tháng động thổ xây dựng, nhiều hạng mục của Dự án Nhà máy Điện gió Thái Hòa (Bình Thuận) đang được các nhà thầu tích cực thi công nhằm đảm bảo tiến độ đề ra.
Đại diện Công ty cổ phần FECON (đơn vị thực hiện gói thầu thi công hạ tầng và các công trình xây dựng dự án) cho biết là một trong những dự án trọng điểm của Công ty trong năm 2020, ngay sau khi trúng thầu, FECON đã tập trung nguồn nhân lực, vật lực để đáp ứng tiến độ và đảm bảo chất lượng dự án. Theo đó, khoảng gần 100 nhân sự, gồm đội ngũ kỹ sư, công nhân được huy động phục vụ cho dự án. Tổng thiết bị đã huy động có nhiều phương tiên khác nhau như lu, máy ủi, máy xúc, máy san, xe tưới nước và hàng chục xe ô tô chuyên dụng chở vật liệu.
Đại diện Công ty cổ phần FECON (đơn vị thực hiện gói thầu thi công hạ tầng và các công trình xây dựng dự án) cho biết là một trong những dự án trọng điểm của Công ty trong năm 2020, ngay sau khi trúng thầu, FECON đã tập trung nguồn nhân lực, vật lực để đáp ứng tiến độ và đảm bảo chất lượng dự án. Theo đó, khoảng gần 100 nhân sự, gồm đội ngũ kỹ sư, công nhân được huy động phục vụ cho dự án. Tổng thiết bị đã huy động có nhiều phương tiên khác nhau như lu, máy ủi, máy xúc, máy san, xe tưới nước và hàng chục xe ô tô chuyên dụng chở vật liệu.

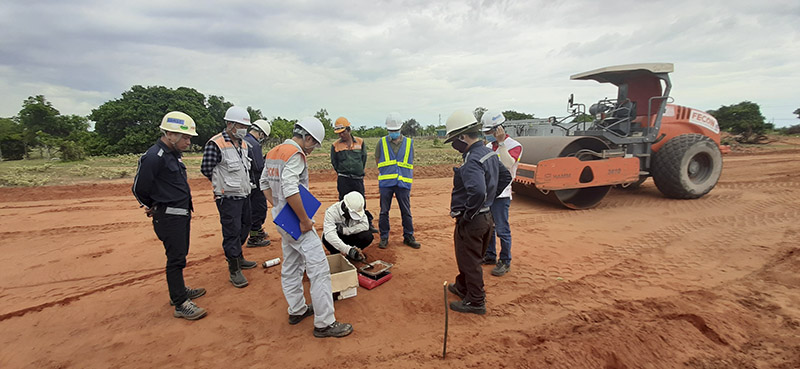

Nhà thầu FECON đã huy động gần 100 nhân sự cùng nhiều máy móc thiết bị phục vụ cho dự án

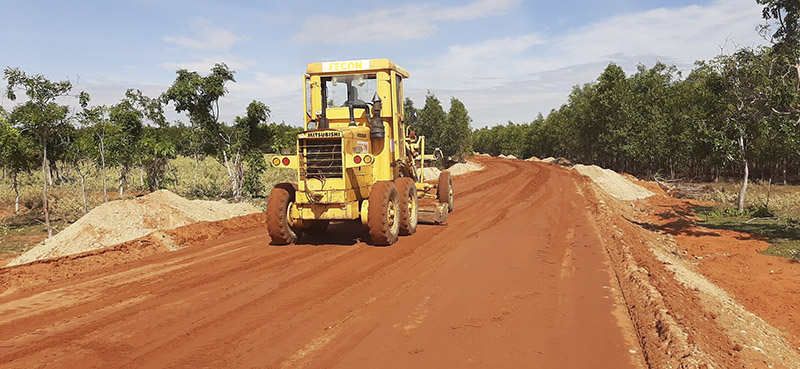

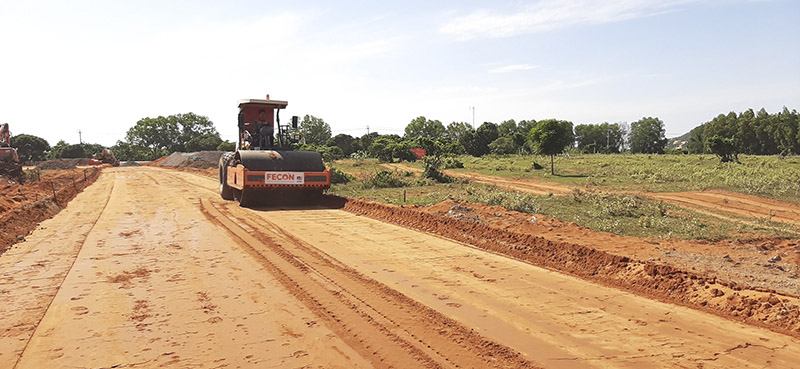

Hiện nay, FECON đã hoàn thiện hồ sơ thiết kế, đang triển khai thi công hạ tầng các tuyến 1, 2, 3 và các công tác chuẩn bị cho việc đổ trụ móng tua bin. Cụ thể, sau gần 2 tháng triển khai, FECON đã thi công được 10km/13km đường của tổng Dự án; thi công được 0,6km đường đầu tiên từ tỉnh lộ ĐT716 dẫn vào Dự án. Dự kiến, trụ tua bin đầu tiên WTG-18 sẽ được đổ móng vào khoảng tuần 3 của tháng 10/2020.
Tại buổi làm việc, kiểm tra tiến độ Dự án sáng ngày 8/9/2020, ông Phan Văn Quý, Chủ tịch HĐQT Tập đoàn Thái Bình Dương (PACIFIC) - chủ đầu tư Dự án đánh giá cao công tác quản lý thực hiện công việc của các nhà thầu và đơn vị tư vấn giám sát tham dự thực hiện Nhà máy Điện gió Thái Hòa.
Tại buổi làm việc, kiểm tra tiến độ Dự án sáng ngày 8/9/2020, ông Phan Văn Quý, Chủ tịch HĐQT Tập đoàn Thái Bình Dương (PACIFIC) - chủ đầu tư Dự án đánh giá cao công tác quản lý thực hiện công việc của các nhà thầu và đơn vị tư vấn giám sát tham dự thực hiện Nhà máy Điện gió Thái Hòa.

Nhà máy điện gió Thái Hòa do Tập đoàn Thái Bình Dương (PACIFIC) làm chủ đầu tư đặt tại bờ biển thuộc xã Hòa Thắng, huyện Bắc Bình, tỉnh Bình Thuận. Dự án có công suất 90MW, gồm 13km đường giao thông, 18 trụ tuabin gió, 7km tuyến đường dây 220kV, Khu điều hành - Trạm điện, cùng hệ thống hạ tầng kỹ thuật đồng bộ.
FECON là đơn vị thực hiện Gói thầu số II.B01 của Dự án. Gói thầu có tổng trị giá gần 260 tỷ đồng, được thực hiện trong thời gian 300 ngày bao gồm các hạng mục thiết kế bản vẽ thi công, thi công xây dựng móng trụ tuabin gió, thi công xây dựng toàn bộ hệ thống đường giao thông và các hạng mục xây dựng phụ trợ khác của dự án.

Theo kế hoạch, Nhà máy Điện gió Thái Hòa sẽ đi vào vận hành thương mại từ tháng 7/2021, dự kiến sẽ đóng góp khoảng 255 triệu KWh/năm, đáp ứng nhu cầu tăng trưởng phụ tải điện của tỉnh Bình Thuận, tăng tỷ trọng điện gió trong hệ thống, góp phần ổn định việc cung cấp điện cho nền kinh tế, phát triển kinh tế vùng và tạo công ăn việc làm cho lao động địa phương.
Tin mới nhất
• Báo QĐND: Xây dựng ngành xe máy - vận tải quân sự cách mạng, chính quy, tinh nhuệ, hiện đại (06/04/2026)
• Liên đoàn Lao động Thành phố Hà Nội tổ chức thành công Đại hội Công đoàn lần thứ XVIII (31/12/2025)
• Báo Nhân dân: Hội Hỗ trợ gia đình liệt sĩ Việt Nam tổ chức Đại hội lần thứ IV, nhiệm kỳ 2025 - 2030 (25/12/2025)
• Báo Đại biểu nhân dân: Chủ tịch Hội Hữu nghị Việt Nam - Cuba Vũ Hải Hà chủ trì Hội nghị tổng kết công tác Hội Hữu nghị Việt Nam - Cuba (12/12/2025)
• Báo tin tức: Chiêu đãi kỷ niệm 65 năm quan hệ ngoại giao Việt Nam - Cuba (03/12/2025)
Tin cũ hơn
